Cải tạo nhà hàng không ảnh hưởng kinh doanh là mục tiêu mà hầu hết các chủ đầu tư đều hướng tới khi có nhu cầu nâng cấp không gian hoạt động. Tuy nhiên, với những nhà hàng có diện tích lên đến 500m2, việc vừa thi công vừa duy trì vận hành ổn định không hề đơn giản. Làm thế nào để quá trình cải tạo diễn ra nhanh chóng, an toàn, hạn chế tối đa ảnh hưởng đến khách hàng và vẫn đảm bảo doanh thu trong suốt thời gian thi công? Nếu bạn cũng đang quan tâm đến vấn đề này, hãy cùng Alo Nhà Xinh tìm hiểu những giải pháp hiệu quả ngay trong bài viết dưới đây.



CẢI TẠO NHÀ HÀNG KHÔNG GIÁN ĐOẠN HOẠT ĐỘNG – BÀI TOÁN KINH DOANH TỐI ƯU HIỆU QUẢ KINH DOANH



Đối với các nhà hàng đang vận hành ổn định, việc cải tạo chưa bao giờ là câu chuyện đơn giản. Bởi khác với xây dựng mới, mọi hoạt động thi công đều diễn ra song song với hoạt động kinh doanh, nơi mỗi ngày vẫn có hàng trăm lượt khách ra vào, nhân viên phục vụ làm việc liên tục và hệ thống bếp vận hành gần như không ngừng nghỉ.



Nhiều chủ đầu tư khi có nhu cầu nâng cấp không gian thường đứng trước hai lựa chọn. Phương án thứ nhất là đóng cửa hoàn toàn để thi công. Phương án thứ hai là cải tạo nhà hàng không ảnh hưởng kinh doanh, tức vừa thi công vừa duy trì hoạt động phục vụ khách. Mỗi phương án đều có những ưu và nhược điểm riêng, tuy nhiên trong bối cảnh cạnh tranh ngày càng cao hiện nay, xu hướng lựa chọn phương án thứ hai đang trở nên phổ biến hơn bởi khả năng tối ưu doanh thu và duy trì sự hiện diện thương hiệu trên thị trường.



Nếu lựa chọn đóng cửa toàn bộ nhà hàng trong khoảng 45 ngày để cải tạo, chủ đầu tư sẽ có lợi thế về mặt thi công. Đơn vị xây dựng có thể triển khai đồng loạt nhiều hạng mục, không bị giới hạn thời gian làm việc và ít phải bố trí các biện pháp ngăn cách khu vực thi công. Điều này giúp công tác tổ chức thi công trở nên đơn giản hơn.

 Cải tạo nhà hàng không gián đoạn hoạt động – bài toán tối ưu doanh thu cho chủ đầu tư

Cải tạo nhà hàng không gián đoạn hoạt động – bài toán tối ưu doanh thu cho chủ đầu tư



Tuy nhiên, lợi ích đó thường đi kèm với những tổn thất không nhỏ về kinh doanh. Đối với một nhà hàng có diện tích từ 400 – 600m2, lượng khách phục vụ trung bình mỗi ngày có thể dao động từ 200 – 500 lượt khách. Với mức doanh thu từ vài chục đến hàng trăm triệu đồng mỗi ngày, việc ngừng hoạt động trong vòng một tháng rưỡi có thể khiến doanh nghiệp mất đi hàng trăm triệu, thậm chí hàng tỷ đồng doanh thu.



Không chỉ dừng lại ở vấn đề doanh số, đóng cửa kéo dài còn tạo ra nhiều hệ lụy khác như:



- Khách hàng quen thay đổi thói quen tiêu dùng và chuyển sang nhà hàng khác.



- Hình ảnh thương hiệu bị gián đoạn trên thị trường.



- Chi phí duy trì nhân sự vẫn phát sinh dù không có nguồn thu.



- Các chi phí thuê mặt bằng, điện nước, quản lý vẫn phải thanh toán định kỳ.



Hoạt động marketing sau khi mở cửa trở lại thường phải đầu tư nhiều hơn để thu hút khách quay lại.



Thực tế cho thấy, không ít nhà hàng sau thời gian dài đóng cửa sửa chữa đã gặp khó khăn trong việc khôi phục lượng khách như trước đây. Những khách hàng quen thuộc vốn đã hình thành thói quen sử dụng dịch vụ ở địa điểm khác thường không dễ dàng quay trở lại, đặc biệt trong lĩnh vực F&B có tính cạnh tranh rất cao.



Trong khi đó, phương án cải tạo nhà hàng không ảnh hưởng kinh doanh mang đến cách tiếp cận linh hoạt và hiệu quả hơn. Thay vì đóng cửa toàn bộ, công trình được chia thành nhiều khu vực nhỏ để thi công theo từng giai đoạn. Khu vực nào cải tạo sẽ được ngăn cách riêng biệt, trong khi các khu vực còn lại vẫn tiếp tục phục vụ khách bình thường.



Ví dụ với nhà hàng diện tích 500m2, mặt bằng có thể được chia thành ba khu vực độc lập. Trong thời gian thi công khu vực thứ nhất, khoảng 60 – 70% diện tích còn lại vẫn duy trì hoạt động. Khi khu vực này hoàn thành, đội ngũ thi công sẽ chuyển sang khu vực tiếp theo. Nhờ áp dụng phương án này, nhà hàng vẫn duy trì được hoạt động phục vụ khách hàng và đảm bảo nguồn doanh thu ổn định trong suốt quá trình cải tạo thi công nhà hàng đang hoạt động.



Xem thêm: Cách kiểm tra nhà có cần cách âm không?

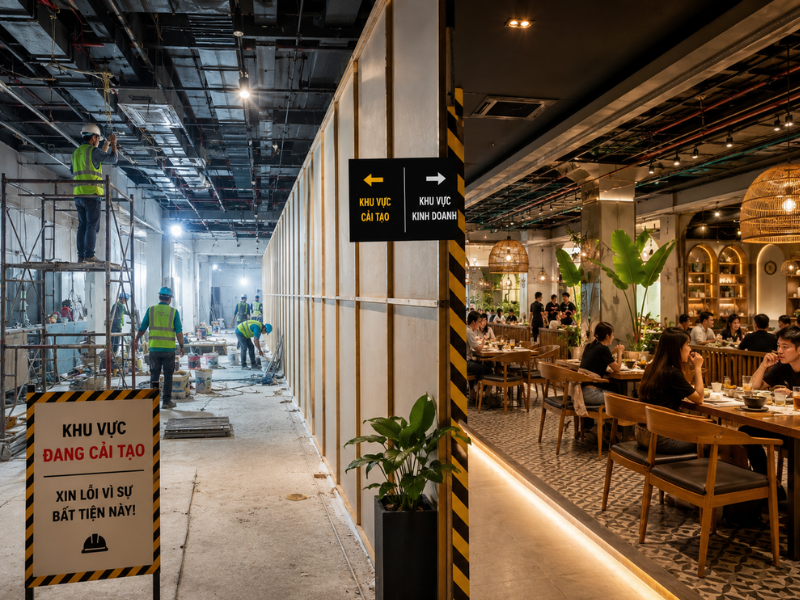

 Mẫu nhà hàng diện tích 500m2 cải tạo song song với hoạt động phục vụ khách hàng

Mẫu nhà hàng diện tích 500m2 cải tạo song song với hoạt động phục vụ khách hàng



Mặc dù doanh thu trong giai đoạn này có thể giảm từ 20 – 40% do số lượng bàn phục vụ bị thu hẹp, nhưng mức sụt giảm này vẫn thấp hơn rất nhiều so với việc mất hoàn toàn doanh thu nếu đóng cửa toàn bộ nhà hàng trong 45 ngày.



Chính vì những lợi ích này, cải tạo nhà hàng không ảnh hưởng kinh doanh đang trở thành yêu cầu gần như bắt buộc đối với các chủ đầu tư hiện nay, đặc biệt là các nhà hàng có quy mô lớn hoặc đã xây dựng được lượng khách hàng ổn định.



Tuy nhiên, đây cũng là bài toán không hề đơn giản. Để vừa đảm bảo tiến độ thi công vừa duy trì trải nghiệm khách hàng, đơn vị thiết kế và thi công cần xây dựng kế hoạch cực kỳ chi tiết ngay từ đầu. Từ việc phân chia mặt bằng, tổ chức nhân lực, lựa chọn khung giờ thi công, kiểm soát tiếng ồn, bụi bẩn cho đến việc đảm bảo an toàn lao động và an toàn thực phẩm đều phải được tính toán kỹ lưỡng.



Chỉ khi có một lộ trình triển khai khoa học cùng đội ngũ thi công giàu kinh nghiệm, mục tiêu cải tạo nhà hàng không ảnh hưởng kinh doanh mới thực sự khả thi.



KINH NGHIỆM CẢI TẠO NHÀ HÀNG 500M2 KHÔNG ẢNH HƯỞNG KINH DOANH TRONG 45 NGÀY



Vậy làm thế nào để cải tạo nhà hàng không ảnh hưởng kinh doanh hiệu quả? Dưới đây là một số gợi ý tham khảo cải tạo nhà hàng 500m2 trong vòng 45 ngày.



Khảo sát hiện trạng và lập kế hoạch trước khi thi công



Giai đoạn khảo sát hiện trạng được xem là bước quan trọng nhất quyết định thành công của toàn bộ dự án cải tạo nhà hàng không ảnh hưởng kinh doanh. Nhiều công trình chậm tiến độ không phải do thiếu nhân lực hay vật tư mà xuất phát từ việc đánh giá hiện trạng chưa đầy đủ dẫn đến phát sinh trong quá trình thi công.



Đối với nhà hàng diện tích 500m2, thời gian khảo sát thường kéo dài từ 5 – 7 ngày. Trong khoảng thời gian này, đội ngũ kỹ thuật cần tiến hành kiểm tra toàn diện tất cả các hạng mục của công trình nhằm xác định chính xác khối lượng công việc cần thực hiện.



Các nội dung khảo sát cải tạo nhà hàng vẫn phục vụ khách bao gồm:



- Hiện trạng kết cấu sàn, cột, dầm, tường và trần.



- Hệ thống điện chiếu sáng, điện động lực và điện bếp.



- Hệ thống cấp nước, thoát nước và xử lý nước thải.



- Hệ thống hút khói, thông gió và điều hòa không khí.



- Khu vực bếp nóng, bếp lạnh và kho bảo quản thực phẩm.



- Khu vực phục vụ khách, quầy bar, quầy thu ngân.



- Hệ thống phòng cháy chữa cháy.



- Lối thoát hiểm và hành lang giao thông nội bộ.



Sau khi hoàn thành khảo sát, đơn vị thiết kế sẽ xây dựng phương án cải tạo chi tiết, lập tiến độ thi công theo ngày, theo tuần và dự trù toàn bộ vật tư cần thiết trước khi triển khai.



Quá trình chuẩn bị kỹ lưỡng giúp giảm thiểu tối đa các phát sinh trong quá trình thi công, đồng thời có thể rút ngắn từ 10 – 15% tổng thời gian thực hiện dự án. Đây là nền tảng quan trọng để đạt được mục tiêu cải tạo nhà hàng không ảnh hưởng kinh doanh trong thời gian ngắn.



Hình 3 Khảo sát hiện trạng giúp đưa ra phương án cải tạo nhà hàng hiệu quả, nhanh chóng, tiết kiệm thời gian



Cải tạo nhà hàng theo từng khu vực thay vì đóng cửa toàn bộ



Một trong những kinh nghiệm thực tế cải tạo nhà hàng không ảnh hưởng kinh doanh được áp dụng hiệu quả nhất hiện nay là chia nhỏ mặt bằng để thi công tuần tự thay vì đóng cửa toàn bộ nhà hàng.



Với diện tích khoảng 500m2, mặt bằng thường được phân chia thành ba khu vực độc lập:



- Khu vực A: khoảng 170m2.



- Khu vực B: khoảng 165m2.



- Khu vực C: khoảng 165m2.



Mỗi khu vực sẽ được thi công riêng biệt theo từng giai đoạn. Khi khu vực A tiến hành cải tạo, hai khu vực còn lại vẫn tiếp tục phục vụ khách hàng như bình thường. Sau khi hoàn thành và đưa khu vực A vào sử dụng, đội ngũ thi công mới chuyển sang khu vực B và tiếp tục thực hiện tương tự với khu vực C.



Phương pháp này mang lại nhiều lợi ích:



Không làm gián đoạn hoạt động kinh doanh.



- Giảm áp lực tài chính cho chủ đầu tư.



- Duy trì doanh thu ổn định trong quá trình thi công.



- Giữ chân khách hàng thân thiết.



- Hạn chế tác động tiêu cực đến thương hiệu nhà hàng.



Thực tế cho thấy, khi áp dụng phương án thi công phân khu, nhà hàng vẫn có thể duy trì từ 60 – 70% công suất phục vụ. Mặc dù doanh thu có thể giảm nhẹ trong giai đoạn cải tạo nhưng vẫn đảm bảo dòng tiền vận hành và không mất đi lượng khách hàng thường xuyên.

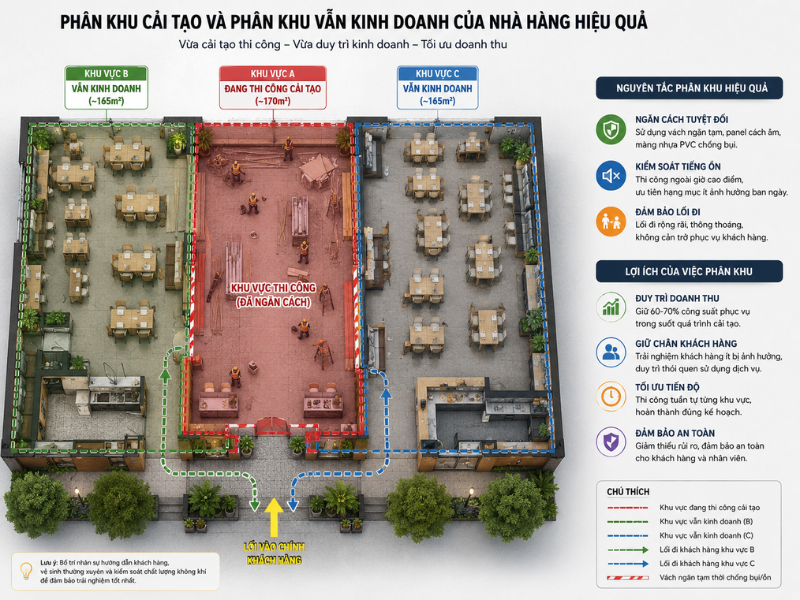

 Phân khu cải tạo cải tạo và phục vụ khách hàng giúp duy trì từ 60 – 70% công suất phục vụ

Phân khu cải tạo cải tạo và phục vụ khách hàng giúp duy trì từ 60 – 70% công suất phục vụ



Thi công vào ban đêm và ngoài giờ cao điểm



Một trong những nguyên nhân khiến khách hàng khó chịu khi nhà hàng cải tạo là tiếng ồn từ các hoạt động thi công.



Để khắc phục vấn đề này, chủ đầu tư có thể bố trí thực hiện các hạng mục gây tiếng động lớn vào thời điểm nhà hàng ngừng phục vụ khách, thường từ 22h đêm đến 6h sáng hôm sau.



Xem thêm: Dấu hiệu cần nhà cách âm



Các công việc nên triển khai vào ban đêm gồm:



- Tháo dỡ trần cũ.



- Khoan cắt bê tông.



- Đục phá tường.



- Gia cố kết cấu.



- Lắp đặt hệ thống cơ điện.



- Hàn cắt kim loại.



Thi công đường ống kỹ thuật.



Việc tận dụng thời gian ban ngoài giúp hạn chế ảnh hưởng đến khách hàng mà còn giúp tăng đáng kể hiệu quả thi công. Nhiều dự án cải tạo nhà hàng không ảnh hưởng kinh doanh có thể rút ngắn từ 15 – 20% thời gian thực hiện nhờ tổ chức thi công theo hai ca làm việc liên tục.



Ngoài ra, các công việc hoàn thiện như sơn bả, lắp đặt nội thất, trang trí hoặc vệ sinh công nghiệp có thể thực hiện vào ban ngày do ít gây tiếng ồn và ít ảnh hưởng đến trải nghiệm khách hàng.

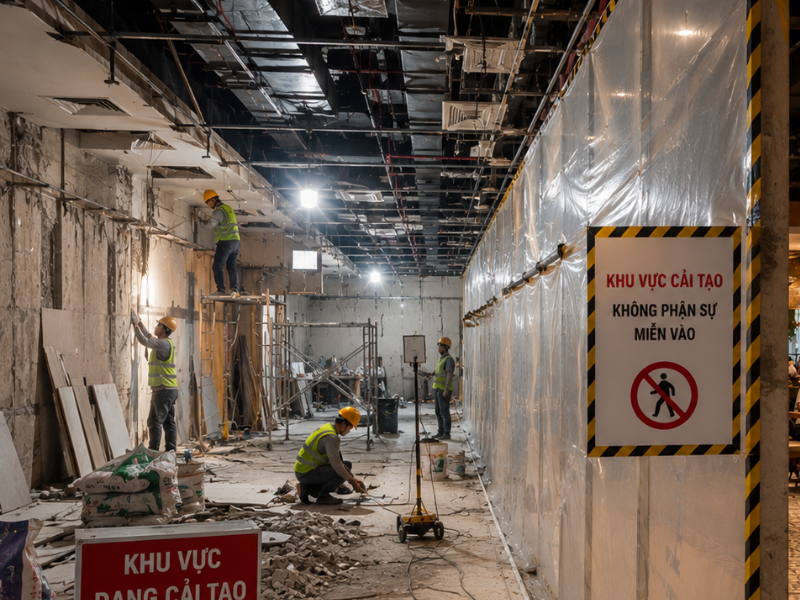

 Bố trí thi công đêm hạn chế cải tạo lớn vào ban ngày

Bố trí thi công đêm hạn chế cải tạo lớn vào ban ngày



Thiết lập hệ thống vách ngăn chống bụi và cách âm



Nếu tiếng ồn là yếu tố gây khó chịu thì bụi bẩn chính là nguyên nhân khiến khách hàng mất thiện cảm đối với nhà hàng trong quá trình cải tạo.



Để đảm bảo môi trường phục vụ luôn sạch sẽ, đơn vị thi công cần thiết lập hệ thống ngăn cách giữa khu vực đang thi công và khu vực kinh doanh.



Các giải pháp cải tạo nhà hàng không ảnh hưởng kinh doanh thường được áp dụng bao gồm:



- Vách ngăn thạch cao tạm thời.



- Vách panel cách âm và chống bụi.



- Màng nhựa PVC kín toàn bộ khu vực thi công.



- Cửa ngăn bụi chuyên dụng.



- Máy hút bụi công nghiệp công suất lớn.



- Hệ thống quạt hút áp lực âm.



Đối với những hạng mục khoan cắt hoặc phá dỡ, sử dụng thêm các tấm vật liệu tiêu âm giúp giảm đáng kể mức độ tiếng ồn phát tán sang khu vực phục vụ khách.



Bên cạnh đó, công tác vệ sinh cũng cần được thực hiện nhiều lần trong ngày. Đặc biệt là khu vực hành lang, lối đi chung và khu vực tiếp đón khách nhằm đảm bảo hình ảnh chuyên nghiệp trong suốt quá trình cải tạo.



  Mẫu nhà hàng 500m2 cải tạo theo phong cách Châu Âu

Mẫu nhà hàng 500m2 cải tạo theo phong cách Châu Âu



Chuẩn bị vật tư đầy đủ trước khi khởi công



Ngoài ra, một trong những nguyên nhân phổ biến khiến dự án kéo dài là thiếu vật tư hoặc vật tư về không đúng thời điểm.



Đối với công trình cải tạo nhà hàng 500m2, toàn bộ vật liệu chính như gạch, đá, sơn, trần, thiết bị điện, thiết bị bếp, nội thất và vật tư cơ điện cần được đặt hàng trước khi thi công ít nhất từ 10 – 15 ngày.



Những vật liệu có thời gian sản xuất dài như: nội thất đặt riêng, quầy bar, hệ tủ bếp inox, đèn trang trí nhập khẩu, chủ đầu tư nên ưu tiên đặt hàng ngay sau khi chốt thiết kế.



Quá trình chuẩn bị đầy đủ vật tư giúp hạn chế tối đa nguy cơ chậm tiến độ và đảm bảo công trình hoàn thành đúng kế hoạch 45 ngày.



Có thể thấy, cải tạo nhà hàng 500m2 trong thời gian 45 ngày mà không làm gián đoạn hoạt động kinh doanh là mục tiêu hoàn toàn có thể đạt được nếu có phương án tổ chức khoa học ngay từ đầu. Quá trình khảo sát hiện trạng kỹ lưỡng, phân chia khu vực thi công hợp lý, tận dụng thời gian ban đêm, kiểm soát bụi bẩn và tiếng ồn cho đến việc sẽ giúp chủ đầu tư cải tạo hiệu quả mà vẫn duy trì doanh thu. Hy vọng với những thông tin trên, sẽ giúp quý chủ đầu tư có thêm phương án nâng cấp, cải tạo nhà hàng hiệu quả. Trong trường hợp bạn cần tư vấn chi tiết hơn phương án cải tạo nhà hàng không ảnh hưởng kinh doanh hoặc tìm hiểu về giải pháp, hãy liên hệ với Alo Nhà Xinh để được tư vấn nhé.

ý kiến khách hàng

Mọi yêu cầu, sự cố lo lắng của bạn sẽ được chúng tôi tư vấn, khảo sát miễn phí một cách chi tiết.

Anh Thanh - Quận Gò Vấp

Tương đối tốt. Kỹ sư tư vấn, giám sát nhiệt tình. Trong quá trình thi công khi có phát sinh vấn đề công ty xử lý rất kịp thời. Cần đẩy nhanh tiến độ hơn một chút.

Anh Đức - Quận Tân Bình

Cảm ơn Alô Nhà Xinh và đội thi công! Gia đình rất vui vì kết thúc công trình an toàn. Chúc Alô Nhà Xinh  phát triển lớn mạnh và bền vững.

Chị Kít - Quận 12

Đội thi công tốt, đảm bảo tiến độ. Tuy nhiên, cần bổ sung thêm thợ để có thể làm nhanh hơn nữa.

Anh Tèo - Quận 1

Tôi rất hài lòng về cách làm việc của Alô Nhà Xinh. Trách nhiệm làm việc và công tác thi công của đội quản lý rất tốt. Đội ngũ thi công đảm bảo an toàn và đạt tiến độ.

P.Linh Đông, Q.Thủ Đức

Rất hài lòng với căn nhà đang ở. Kỹ sư, đội thợ rất dễ thương.

X.Phước Kiển, H.Nhà Bè

Kỹ sư làm việc rất tốt, nhiệt tình giải quyết công việc, tận tâm, trách nhiệm, đảm bảo đúng tiến độ.

P.Phước Long A, Quận 9
icon
